新庁舎建設工事の進捗(しんちょく)状況【令和元(2019)年度】
新庁舎建設工事の進捗(しんちょく)状況をお知らせします。
令和2(2020)年3月

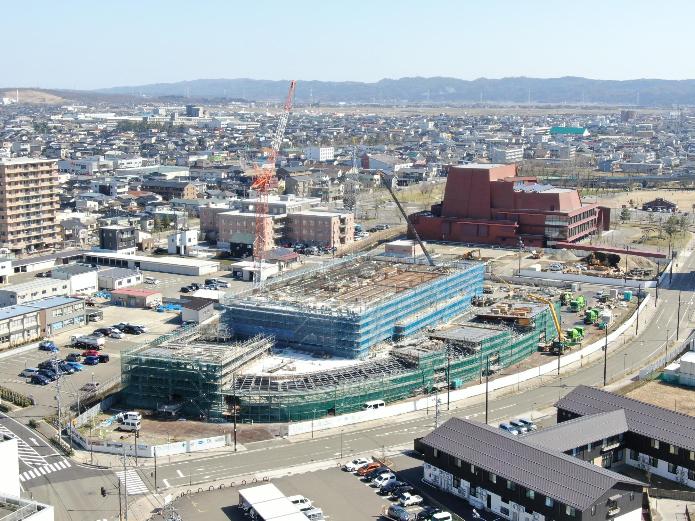

3月24日現在、おおむね予定どおり工事が進んでいます。

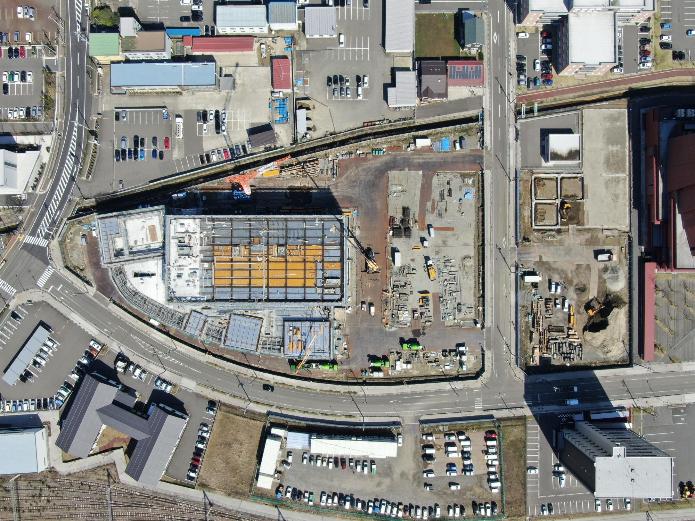

3階および低層部の市民ロビー、議場、売店、FM局、多目的会議室の工事を進めています。今月末から4階工事に着手していく予定です。
令和2(2020)年2月

2月27日現在、おおむね予定どおり工事が進んでいます。

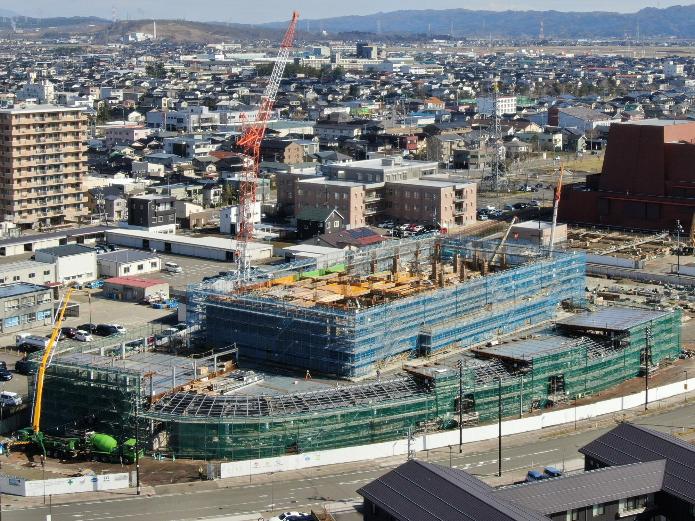

2階躯体工事が完了し、3階の工事を進めています。同時に、1階の市民ロビー、議場、売店、FM局、多目的会議室の鉄筋工事を進めており、各部屋の形が見えてきました。
来月から4階、屋上の工事に着手していく予定です。
令和2(2020)年1月
1月21日現在、おおむね予定どおり工事が進んでいます。

1階躯体工事の完了後、2階鉄筋工事を進めており、2階壁の配筋まで立ち上がってきました。また、議場の鉄骨(南西からの写真手前)も組み上がってきています。
来月には3階、3月には4階工事に順次着手していく予定です。
令和元(2019)年12月
【進捗状況】
12月25日現在、おおむね予定どおり工事が進んでいます。

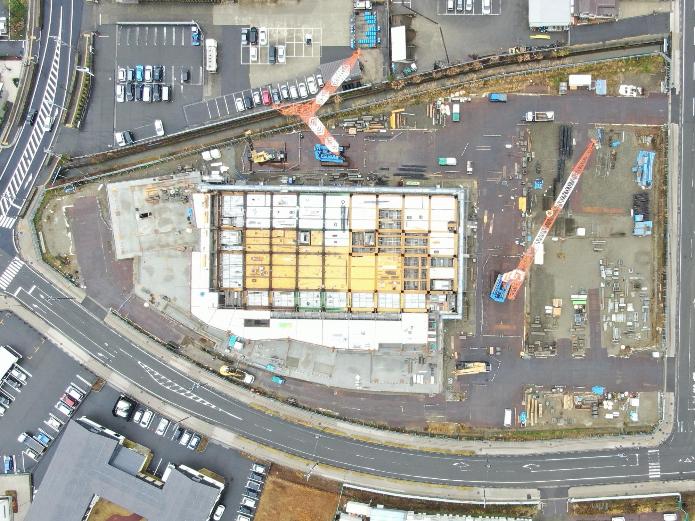

現在、1階躯体工事を中心に進めており、2階床の姿が見えてきました。

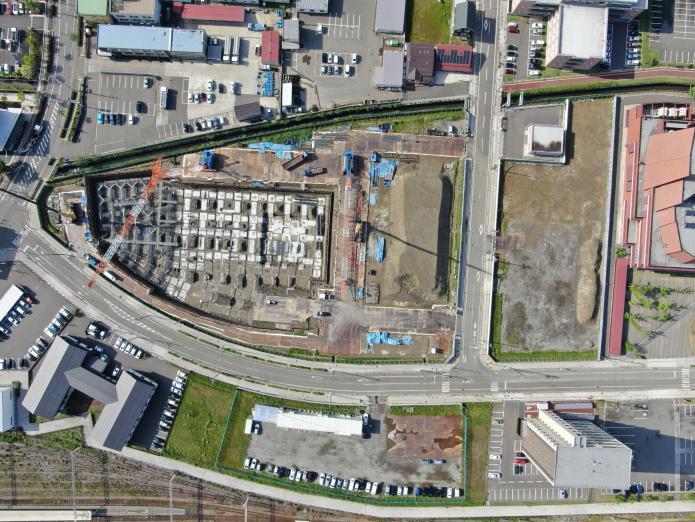

来月から2階躯体工事、4街区車庫棟の土工事に着手していきます。
令和元(2019)年11月

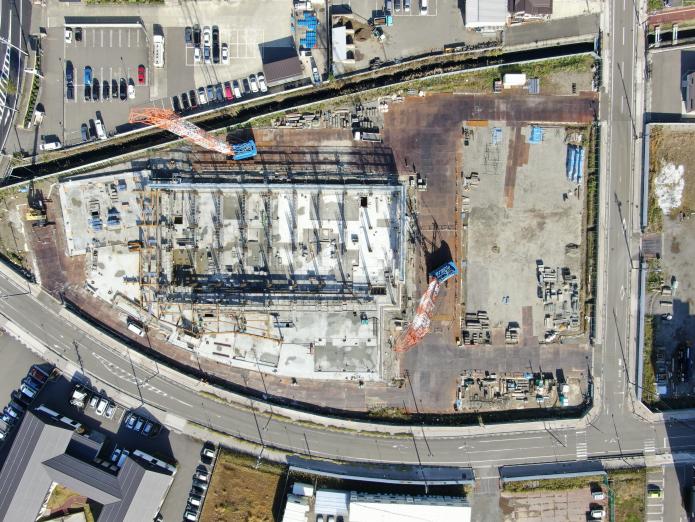

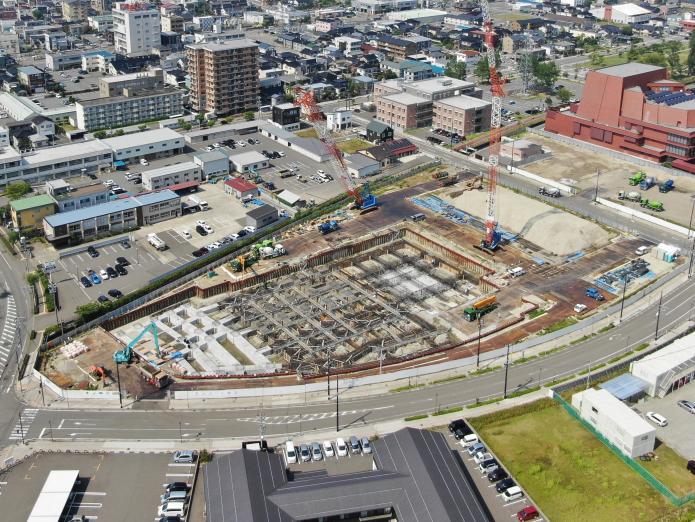

11月25日現在、予定どおり工事が進み、1階床のコンクリート工事が完了しました。
1階ロビーの鉄骨が組み上がり、建物形状が見えてきています。
引き続き、鉄筋工事、コンクリート工事を進めていきます。
令和元(2019)年10月
10月31日現在、予定どおり工事が進んでいます。

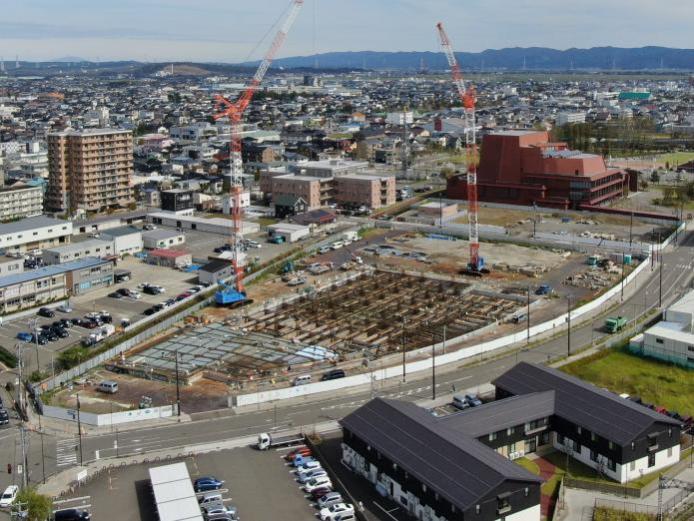

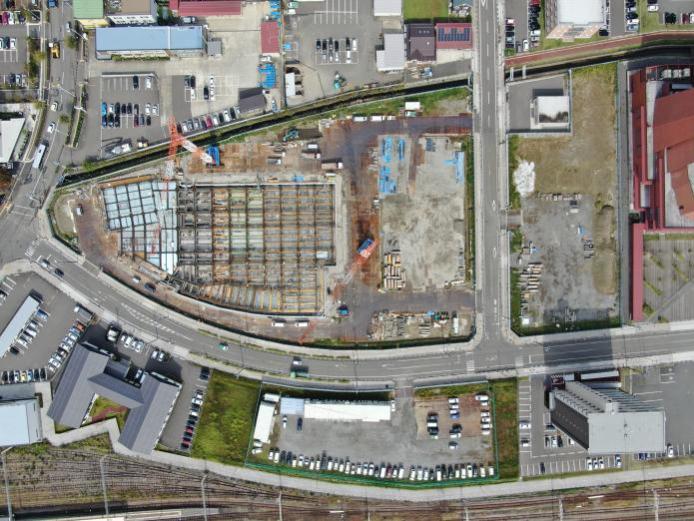

10月から1階床の工事に着手しており、順次コンクリート工事、鉄筋工事などを進めていきます。
令和元(2019)年9月
9月26日現在、予定どおり工事が進んでいます。

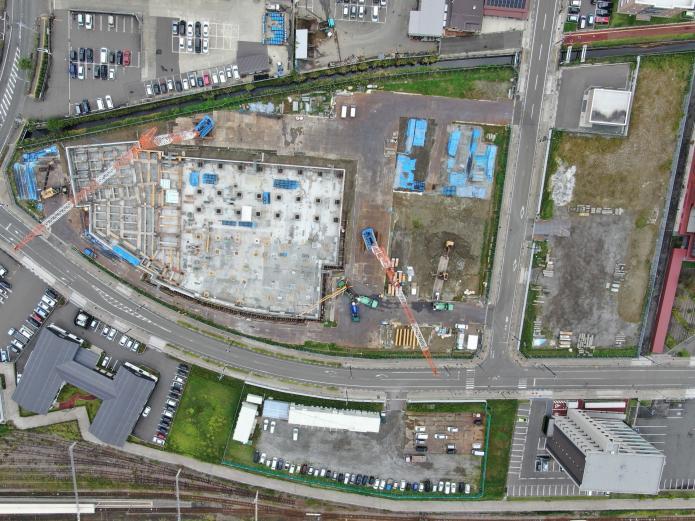

免震装置の取り付け工事が完了し、来月から1階床の工事に着手する予定です。
令和元(2019)年8月

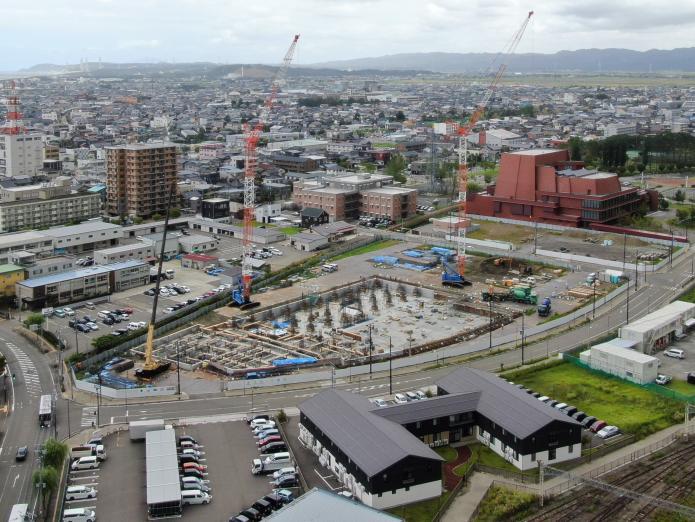

8月27日現在、予定どおり工事が進んでいます。先月に引き続き、コンクリート打設、鉄筋工事などの基礎工事を進めています。
また、今月末に開始予定の免振装置の設置工事に備え、免震階の擁壁工事に着手しています。
令和元(2019)年7月
7月23日現在、予定どおり工事が進んでいます。
先月に引き続き、コンクリート打設、鉄筋工事などの基礎工事を進めています。
令和元(2019)年6月
6月28日現在、予定どおり工事が進んでいます。
コンクリートの打設工事を開始し、免震層基礎の一部が見えてきました。7月も引き続き基礎工事を進めていきます。
令和元(2019)年5月
5月31日現在、予定どおり工事が進んでいます。

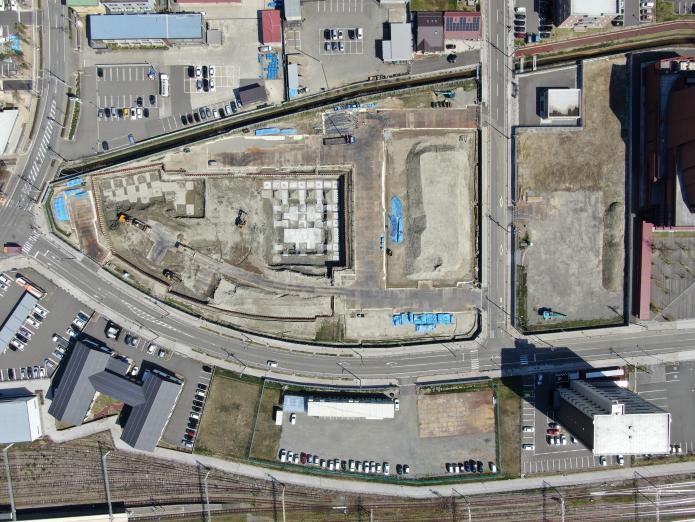

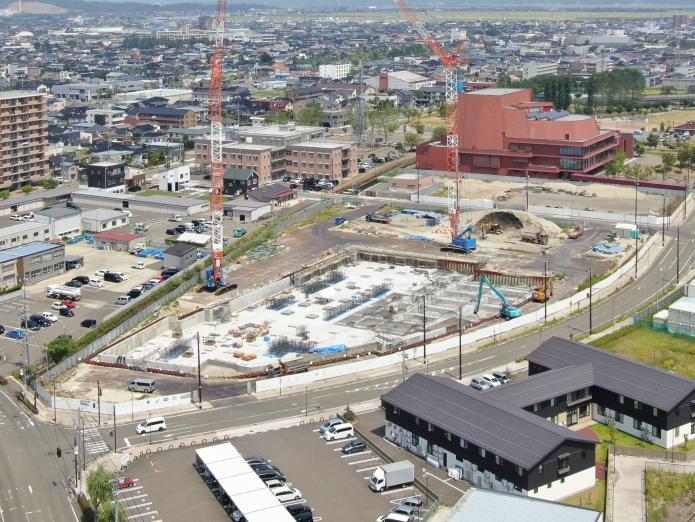

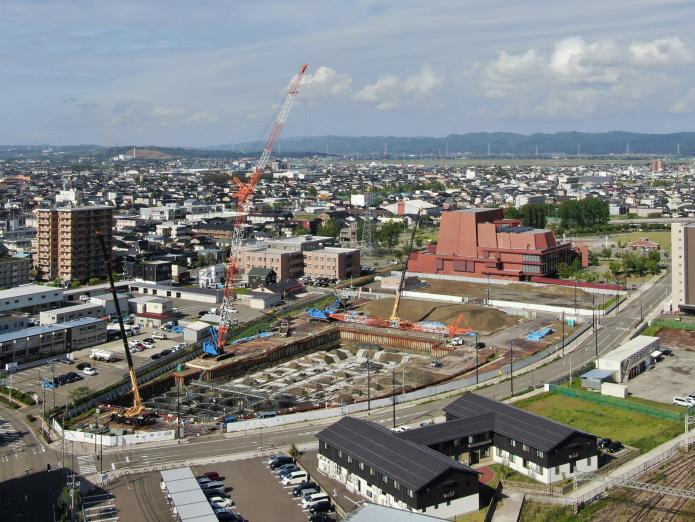

3街区(新庁舎敷地)に大型クレーンを2台搬入し、基礎工事を進めています。5~6月は基礎工事となり、鉄筋工事、コンクリート工事を進めていきます。
平成31(2019)年4月
4月22日現在、予定どおり工事が進んでいます。

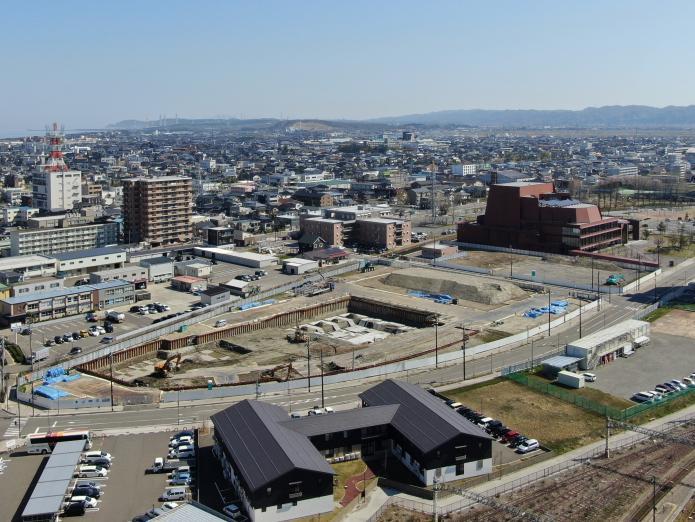

3街区(新庁舎敷地)の土工事を行っており、一部コンクリート工事に着手しました。ゴールデンウイーク後から、基礎工事を進めていきます。(平成31(2019)4月18日撮影)
