新庁舎建設工事の進捗(しんちょく)状況【令和2(2020)年10月30日現在】
新庁舎建設工事の進捗(しんちょく)状況をお知らせします。
令和2(2020)年10月
平成30(2018)年に着工した建設工事が完了し、新庁舎が完成しました。
今後、別途工事・備品搬入等を行い、来年1月4日の開庁に向け、準備を進めていきます。
令和2(2020)年9月
内装工事がほぼ完了し、外構工事が本格化しています。10月17日の竣工に向けて、引き続き工事を進めています。

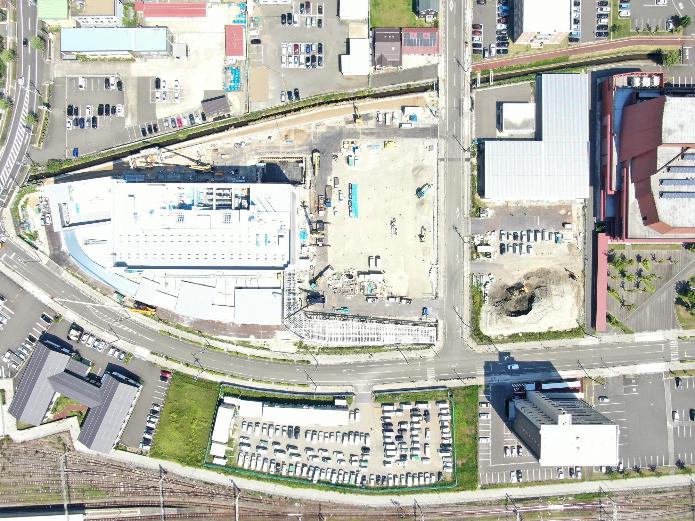

令和2(2020)年8月
全体の外壁足場が外れ、外観の様子が確認できるようになりました。内装工事、電気・機械設備工事を進め、外構工事にも着手しています。
9月は引き続き、建物工事と外構工事を進めていきます。


令和2(2020)年7月
7月28日現在、概ね予定どおり工事が進んでいます。
工事は最盛期を迎え、内装工事、外壁工事、電気・機械設備工事を順次進めています。
建物北面・東面は足場が取れ、外観が確認できます。
8月は引き続き建物工事を進め、外構工事に着手していきます。

令和2(2020)年6月
6月24日現在、概ね予定どおり工事が進んでいます。
屋上までコンクリート工事が完了し、内部工事・外壁タイル工事を進めています。また、車庫棟(アルフォーレ横)は、鉄骨工事が完了し、屋根工事に着手しています。
7月は引き続き、内部工事・外壁タイル工事を進めていきます。

令和2(2020)年5月
5月22日現在、おおむね予定どおり工事が進んでいます。
屋上のコンクリート工事、外壁タイル工事などを実施しています。来月にはコンクリート工事が完了し、内装工事、外壁工事を進めていく予定です。
令和2(2020)年4月
4月30日現在、おおむね予定どおり工事が進んでいます。
4階のコンクリート工事、1~2階の内部工事を実施しています。来月には4階コンクリート工事が完了し、内装工事、外壁工事に着手する予定です。
